bardzo powoli...

Koniec sierpnia, a efekty mierne. To, że opóźnienie bedzie, to pewne! Przerwa w budowie trwa już 3 tygodnie! Za tydzień skończy się już moja anielska cierpliwość do tej firmy. Kolejne terminy rozpoczęcia porzuconych prac przesuwane!

Koniec sierpnia, a efekty mierne. To, że opóźnienie bedzie, to pewne! Przerwa w budowie trwa już 3 tygodnie! Za tydzień skończy się już moja anielska cierpliwość do tej firmy. Kolejne terminy rozpoczęcia porzuconych prac przesuwane!

Budowa... basenu :)

A oto pierwsza wpadka. O co chodzi? Wygląda przecież solidnie!

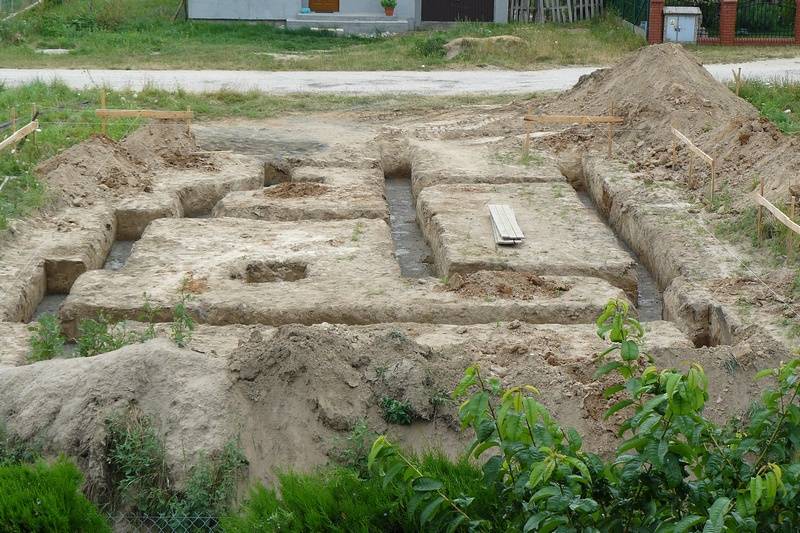

Właśnie! Za solidnie! Ekipa pojechała po bandzie. Nie szalowali wykopu, bo to glina - nie ma takiej potrzeby.
Zalali zbrojenie z gruszki!
Trzy razy!

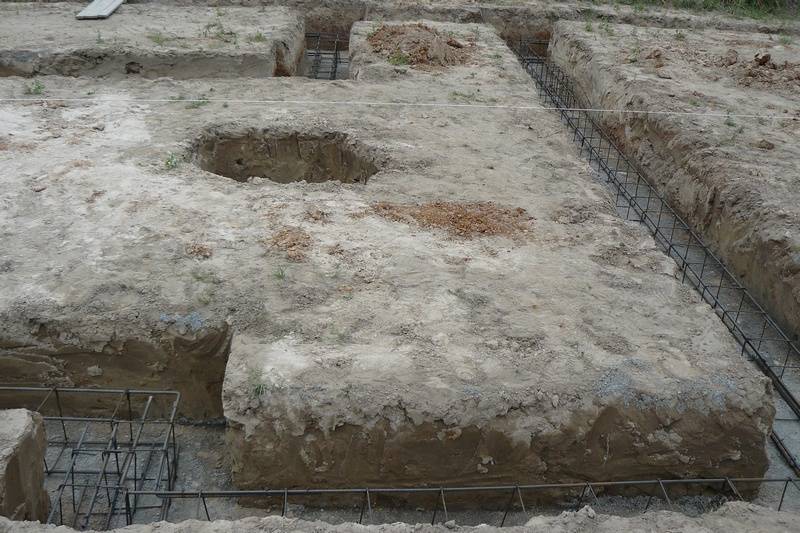

Zamiast 18m3 betonu poszło... 30m3. Ława zamiast 40cm ma 60cm. Niby nic się nie
stało.Tylko dlaczego ja mam za to płacić. Bloczek betonowy jest tańszy!
A oto druga wpadka. Tak, to samo zdjęcie. Ekipa która niejedną budowę widziała (tzn brała w niej czynny udział :) ), nic mi nie podpowiedziała. W projekcie tego też nie było! Mianowicie - bednarki do uziemienia (wyszło to przy rozmowie z elektrykiem - dzień za późno). Wstawia się ją pomiędzy zbrojenie fundamentu (u Niemców to standard). Teraz pozostaje mi tylko wykonanie uziomu otokowego. Dodatkowe kopanie i wieksza ilość bednarki.
EEEch Następnym razem to zrobię... tzn przy kolejnej budowie domu("dla przyjaciela" :)).
No nieźle się zapowiada. Jeden tydzień, a tu kradzież, straty finansowe(nadmiar betonu) i... kolejne straty(na dodatkową bednarkę i przyszłe kopanie). Żyć nie umierać. Budowa to chyba marzenie większości z Nas... tylko ta brutalna rzeczywistość.

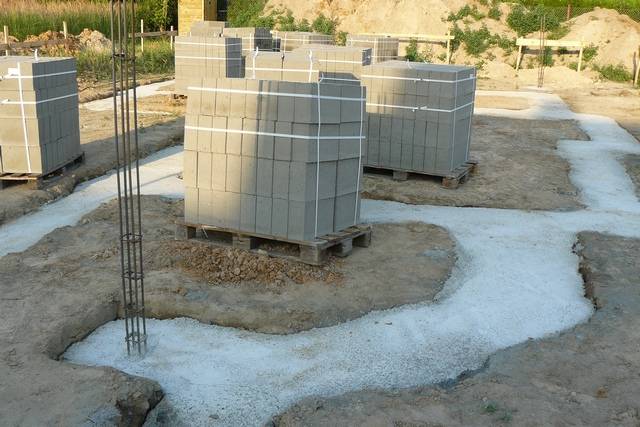

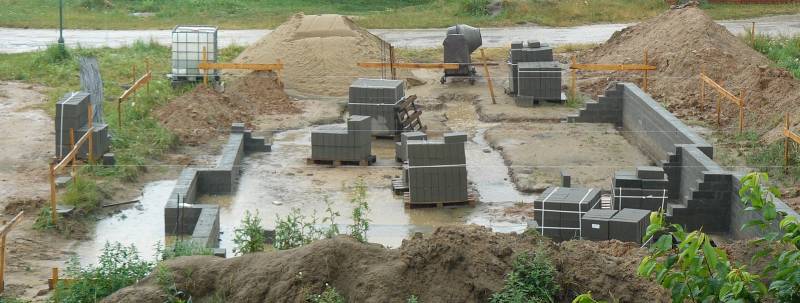

Kupiona stal. Wykonane zbrojenie...
Działeczka niewielka, cement zamówiony(1 zafoliowana paleta) zostawiona na działce, a działka bez ogrodzenia - okazja czyni zlodzieja. No i... uczyniła. W nocy rozcięto folię i ukradziono 10 worków (około 100zł). Po prostu szkoda gadać :[
Ruszyli z opóźnieniem 10dni. No cóż. Umowa podpisana. Termin zakończenia prac (stan surowy otwarty - 30.09.2010). Muszą zdążyć inaczej będą naliczane odsetki!
Wreszcie ruch na budowie. Koparka, 5 ludzi, robota wre.

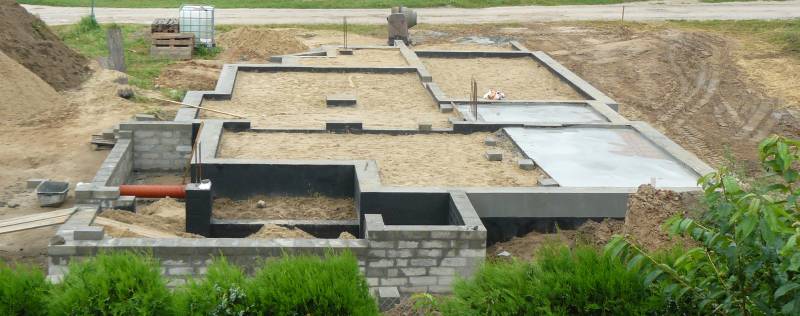

Po 3 dniach chudziak pod fundament...
